قبل طلب عرض أسعار لنوافذ الألمنيوم المقاومة لتأثير الأعاصير، يحتاج مشتري المشروع إلى رسومات معمارية، وجدول زمني للنوافذ والأبواب، ومواصفات الزجاج، وملاحظات متطلبات الأداء التي تشير إلى المعيار المحلي المعمول به، وتفاصيل التشطيب والأجهزة.
تختلف متطلبات الامتثال باختلاف الولاية والسلطة القضائية، ويجب التأكد منها مع مهندس المشروع وسلطة البناء المحلية قبل اختيار النظام أو الالتزام بالمورد.

مقدمة
التوريد نوافذ ألمنيوم مقاومة لتأثير الأعاصير إن اختيار مشروع تجاري ليس قراراً يتعلق بالكتالوج، بل هو مهمة تتعلق بالامتثال والتوثيق.
قبل أن يتمكن المورد من تقديم عرض سعر موثوق، يحتاج إلى فهم نطاق مشروعك: الرسومات، وجداول النوافذ والأبواب، وتكوين الزجاج، ومتطلبات الأداء، وتفاصيل التشطيبات والأجهزة، وافتراضات التسليم. بدون هذه المعلومات، تصبح عروض الأسعار مجرد تقديرات وليست التزامات، ويصعب التحقق من ادعاءات الموردين بالامتثال.
بالنسبة للمقاولين وشركات النوافذ والتجار الذين يعملون في المشاريع التجارية في أمريكا الشمالية، فإن تكلفة عملية الشراء غير المحددة النطاق لا تقتصر على اختلافات الأسعار.
قد تؤدي الاختلافات في المواصفات، وتقارير الاختبارات غير الموثقة، ونقص المستندات إلى تأخير الموافقات الاستشارية، وإعادة العمل، أو تأجيل جداول التركيب. يوضح هذا الدليل المستندات التي يجب على المشترين إعدادها، ويشرح محتوى كل منها، ويبين كيفية استخدامها عند تقييم الموردين.

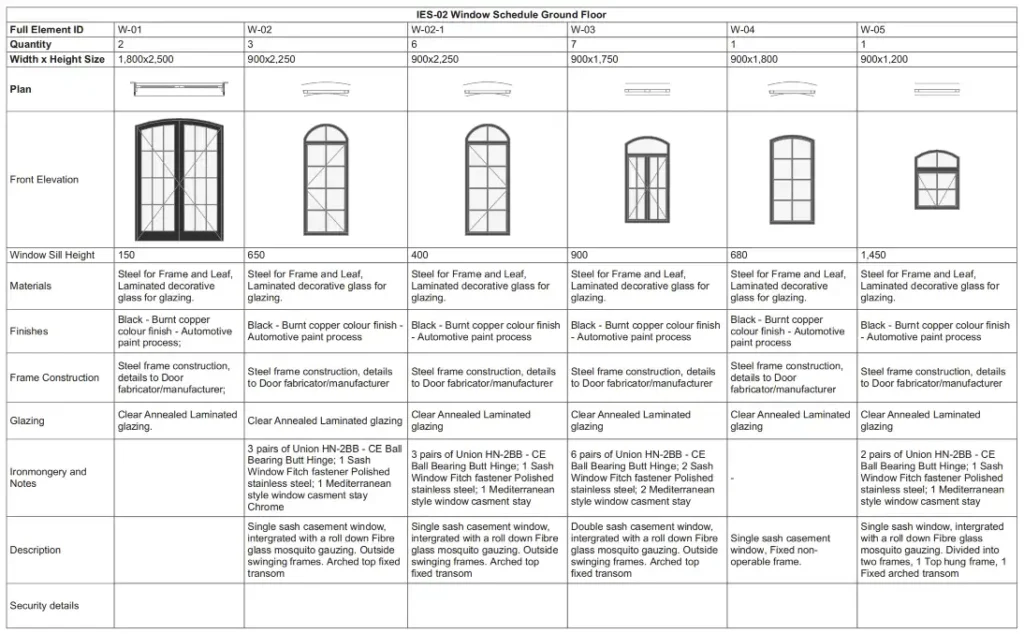

المستندات المطلوبة قبل تقديم عرض سعر لنوافذ الألمنيوم المقاومة لتأثير الأعاصير
لطلب عرض أسعار موثوق به لنوافذ ألمنيوم مقاومة لتأثير الأعاصير, ينبغي على المشترين تجهيز المستندات التالية قبل التواصل مع الموردين. يؤدي إغفال أي منها عادةً إلى تأخير عملية تقديم العروض أو إلى غموض في نطاق العمل.
- الرسومات المعمارية - الواجهات، المخططات الأرضية، أبعاد الفتحات، الظروف المحيطة
- جدول النوافذ/الأبواب - حدد الأرقام والأحجام والكميات وأنواع الفتح ونوع الزجاج والأجهزة
- مواصفات الزجاج - التركيب، السماكة، التكوين الرقائقي أو المعزول، الطلاء، اللون
- حالة الرسومات التنفيذية — تأكد مما إذا كانت الرسومات التنفيذية موجودة أم يجب على المورد إنتاجها
- ملاحظات حول متطلبات الأداء - أحمال الرياح، ومقاومة الصدمات، وتسرب الهواء، وأهداف اختراق المياه، والمراجع القياسية المحلية
- قائمة التشطيبات والأدوات - رمز الطلاء بالبودرة أو الأنودة، ماركة الأدوات، جدول الملحقات
- قائمة التعبئة وجدول التسليم - موقع التسليم، الطابق أو الوصول إلى الموقع، تسلسل التركيب
- موقع المشروع - الولاية أو المدينة أو نوع المبنى، والذي يحدد القوانين المحلية المعمول بها ومتطلبات الاستشاريين
يحصل المشترون الذين يقدمون حزمة كاملة قبل الاتصال الأول على عروض أسعار أسرع وأكثر قابلية للمقارنة ويقللون من مخاطر النزاعات المتعلقة بنطاق العمل بعد بدء الإنتاج.
لماذا يؤدي نقص المعلومات إلى تأخير عرض الأسعار؟

عندما يتلقى الموردون طلبات غير مكتملة، يواجهون خياراً: إما طرح سلسلة من الأسئلة التوضيحية التي تؤدي إلى تمديد الجدول الزمني، أو وضع افتراضات قد لا تتوافق مع متطلبات المشروع. كلا المسارين يزيد من التعقيد.
يمكن أن يؤثر تصميم الزجاج وحده بشكل كبير على اختيار النظام، وعمق الإطار، ومواصفات الأجهزة، والتكلفة. عدم وجود مواصفات للزجاج يعني أن المورد لا يستطيع تأكيد توافق نظام الإطار المختار. عدم وجود ملاحظة حول متطلبات الأداء يعني أن المورد لا يستطيع تأكيد ما إذا كان النظام يحتاج إلى وثائق اختبار إضافية أو تعزيزات.
المورد الذي يطرح الأسئلة الصحيحة قبل تقديم عرض الأسعار يكون عادةً الشريك الأكثر موثوقية في يوم التسليم.
كيف يمكن لـ APRO مراجعة مدخلات المشروع
بإمكان شركة APRO مراجعة معلومات مشروعك - الرسومات، والجداول الزمنية، ومتطلبات الزجاج، وتفاصيل التشطيب، وافتراضات التسليم - وتوضيح نطاق المشروع قبل إعداد عرض سعر رسمي. تساعد هذه المراجعة المسبقة قبل عرض السعر على تقليل الثغرات في نطاق المشروع، وتجنب المفاجآت المتعلقة بالتكوين، ودعم التواصل الفعال بين فريق مشروع المشتري وفريق التصنيع.
الرسومات المعمارية

ما هي؟
تشمل الرسومات المعمارية مخططات الطوابق، والواجهات، والمقاطع، وتفاصيل الفتحات التي يُعدّها مهندس المشروع أو الاستشاري التصميمي. وهي تُحدد السياق المادي لكل نافذة وباب في المبنى.
وظيفة
تُحدد الرسومات أبعاد الفتحة، وحالة الواجهة، والمواد المحيطة، والشبكة الإنشائية، وأي ظروف موقعية تؤثر على الأداء، مثل فئة التعرض، وارتفاع الطابق، أو مجاورة أنظمة الواجهات الزجاجية. وبدون الرسومات، لا يستطيع المورد التأكد بدقة من ملاءمة النظام للفتحة، أو ما إذا كانت هناك حاجة إلى تعديلات إضافية على الإطار، أو شروط التثبيت، أو تفاصيل العزل المائي.
المعلومات الأساسية المطلوبة
| نوع الرسم | ما الذي يجب تأكيده |
|---|---|
| رسومات الارتفاع | شبكة النوافذ، أحجام الفتحات، عدد الوحدات، واجهة مواد الواجهة |
| مخطط الطابق | مساحة المبنى، الموقع الرئيسي، الوظائف الشاغرة |
| تفاصيل القسم | عمق الإطار، العتبة، العتبة العلوية، حالة قوائم الإطار، وصلات مانعة للتسرب |
| جدول الافتتاح | أرقام العلامات المرتبطة بجدول النوافذ / الأبواب |
| مخطط الموقع | موقع المبنى، وفئة التعرض للرياح إن وجدت |
سيناريو التطبيق
يقوم مقاولٌ يستعد لتوريد نوافذ ألمنيوم مقاومة للأعاصير لمبنى ساحلي متوسط الارتفاع، بتقديم مجموعة الرسومات المعمارية وتفاصيل المقاطع إلى المورّد. وبدوره، يستطيع المورّد مراجعة متطلبات عمق الإطار، وأحجام الفتحات، ومنطق ربط الواجهات قبل تقديم عرض سعر أو بدء مناقشات الرسومات التنفيذية.
توصية
يرجى تقديم رسومات معمارية كاملة، بما في ذلك الواجهات وتفاصيل المقاطع، عند طلب عرض سعر. الرسومات الجزئية التي تُظهر الأبعاد فقط دون توضيح الظروف المحيطة ستؤدي إلى تحديد نطاق العمل بدقة أقل. إذا كانت الرسومات لا تزال قيد الإعداد، فيُرجى مشاركة نسخة أولية مع توضيح حالة التعديلات.

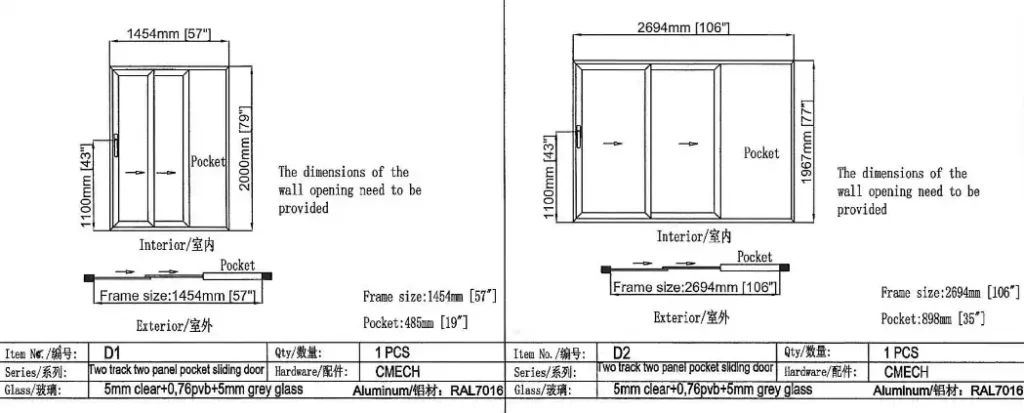

جدول النوافذ / الأبواب

ما هو
جدول النوافذ والأبواب هو وثيقة جدولية - عادة ما يقوم بإعدادها المهندس المعماري أو مدير المشروع - تسرد كل وحدة من وحدات النوافذ والأبواب حسب رقم العلامة، مع الحجم والكمية ونوع الفتح ومواصفات الزجاج ومتطلبات الأجهزة ورمز التشطيب المقابل.
وظيفة
يربط الجدول الرسومات المعمارية بالمنتج المادي. وهو المرجع الأساسي لتأكيد الكمية، ومطابقة التكوين، وتفصيل التكاليف. يستخدم الموردون الجدول للتأكد من أن كل رقم علامة تجارية له مواصفات واضحة قبل الإنتاج.
المعلومات الأساسية المطلوبة
| عمود الجدول الزمني | ما يجب تضمينه |
|---|---|
| رقم العلامة | معرّف فريد مرتبط بموقع الرسم |
| العرض × الارتفاع | حجم الفتحة الصافية أو حجم الإطار، أيهما ينطبق |
| كمية | لكل طابق، أو لكل ارتفاع، أو العدد الإجمالي |
| نوع الفتح | ثابتة، مفصلية، قابلة للطي، منزلقة، قابلة للإمالة والتدوير |
| رمز الزجاج | مرتبط بوثيقة مواصفات الزجاج |
| الأجهزة | قفل، مفصل، مقبض، نوع الإغلاق |
| رمز الإنهاء | لون الطلاء المسحوق أو فئة الأنودة |
| ملحوظات | شروط خاصة، تحسينات صوتية، جدار فاصل، معتم |
سيناريو التطبيق
تقوم شركة متخصصة في النوافذ بتجميع عروض أسعار من ثلاثة موردين، وترسل جدول النوافذ والأبواب مع الرسومات المعمارية. يقدم كل مورد عرضه بناءً على نفس نطاق العمل، مما يسمح بمقارنة التكلفة والتكوين دون أي لبس بشأن الكمية أو المواصفات.
توصية
استخدم نظام ترقيم موحدًا يتوافق مع الرسومات المعمارية. إذا كان الجدول الزمني والرسومات يستخدمان مراجع مختلفة، فقم بمراجعتها قبل تقديمها للمورد. تُعدّ الاختلافات بين كميات الجدول الزمني وعدد الواجهات من أكثر الأسباب شيوعًا لتعديل عروض الأسعار بعد تقديمها.
مواصفات الزجاج

ما هو
أ مواصفات الزجاج يُحدد هذا المعيار بنية وسمك وخصائص أداء ومتطلبات المظهر لوحدات الزجاج في كل نافذة أو باب. بالنسبة لنوافذ الألمنيوم المقاومة لتأثير الأعاصير، تُعد مواصفات الزجاج بالغة الأهمية لأن الطبقة البينية المُصفّحة وسمك الزجاج وبنيته تؤثر بشكل مباشر على تصنيف مقاومة الصدمات وتوافق النظام والتكلفة.
وظيفة
تؤثر مواصفات الزجاج على اختيار النظام (عمق الإطار، الحشية، السيليكون الهيكلي)، واختيار المكونات (المفصلات المقاومة للوزن، دعامات الاحتكاك)، وتسلسل الإنتاج، وتغليف التسليم. يحتاج الموردون إلى مواصفات الزجاج قبل التأكد من توافق نظام الألومنيوم المختار، وما إذا كانت هناك حاجة إلى تنسيق إضافي فيما يتعلق بالهيكل أو الأداء.
المعلومات الأساسية المطلوبة
| معيار الزجاج | ما الذي يجب تحديده |
|---|---|
| نوع التراكم | وحدة زجاجية معزولة متجانسة، مصفحة، معزولة (IGU)، وحدة زجاجية معزولة مصفحة |
| السماكة الكلية | سُمك الوحدة الإجمالي بالمليمتر |
| طبقة بينية صفائحية | PVB أو SGP أو ما يعادلهما؛ عدد الطبقات |
| طلاء | زجاج عازل منخفض الانبعاثية، للتحكم في الطاقة الشمسية، عاكس، شفاف |
| اللون / الصبغة | محايد، برونزي، رمادي، أزرق، أو محدد |
| أهداف الأداء | SHGC، VT، U-value — تأكد من ذلك مع مواصفات المشروع |
| ملاحظات الامتثال | أي معيار مرجعي أو تقرير اختبار أو متطلبات اعتماد |
سيناريو التطبيق
يتلقى أحد الموردين، الذي يبحث عن نوافذ ألمنيوم مقاومة للأعاصير لمشروع فندق ساحلي، مواصفات الزجاج من استشاري المشروع. تنص المواصفات على وحدة زجاجية معزولة مصفحة بطبقة طلاء محددة. يقدم المورد هذه المواصفات إلى مورد الألمنيوم قبل تقديم عرض السعر، ليتمكن المورد من تأكيد توافق الإطار، وحجم حواف التزجيج، وما إذا كانت هناك حاجة إلى أي تنسيق إضافي مع مصنع الزجاج.
توصية
لا تفترض وجود طبقات زجاجية. إن مواصفات الزجاج التي تنص فقط على "زجاج مقاوم للصدمات" غير كافية لتأكيد نطاق عمل المورد. يجب تضمين نوع الطبقات الزجاجية، والسماكة الإجمالية، وأي مراجع للأداء أو المعايير التي يحددها استشاري المشروع كحد أدنى. ينبغي التأكد من متطلبات الامتثال للأداء لزجاج مقاوم لتأثيرات الأعاصير مع الجهة المختصة بالبناء المحلية واستشاري المشروع قبل بدء الإنتاج.
قائمة مراجعة الرسومات التنفيذية لنوافذ الألمنيوم المقاومة لتأثير الأعاصير

ما هو
الرسومات التنفيذية هي رسومات فنية للتصنيع تُعدّها شركة توريد أنظمة الألمنيوم أو فريقها الهندسي. توضح هذه الرسومات كيفية تصنيع النظام، وكيفية توصيل المكونات، وكيفية تفاعل الإطار مع الهيكل، وكيفية تثبيت الزجاج. بالنسبة لنوافذ الألمنيوم المقاومة للأعاصير، غالبًا ما تكون الرسومات التنفيذية مطلوبة قبل بدء الإنتاج، وقد تتطلب مراجعة من استشاري أو مهندس.
وظيفة
تُترجم الرسومات التنفيذية التصميم المعماري المقصود إلى تفاصيل جاهزة للتصنيع. وتساعد فريق المشروع على التأكد من أن أسلوب التصنيع يطابق المواصفات، وأن الوصلات الهيكلية كافية، وأن التركيب يمكن أن يبدأ دون تعديلات ميدانية.
المعلومات الأساسية المطلوبة
- مقاطع الإطار - مقاطع عرضية توضح شكل العتبة، والجانب، والعمود، مع الأبعاد
- تفاصيل التزجيج - طريقة تثبيت الزجاج، نوع الحشية، موضع كتلة التثبيت
- تفاصيل التثبيت والربط - الاتصال بالهيكل، ومراعاة الحركة
- موقع الأجهزة - مواضع المفصلات والأقفال والمقابض
- العزل المائي والصرف الصحي - مسار الصرف، ومواقع وصلات مانع التسرب
- مرجع أداء التأثير - تدوين لتقرير الاختبار المرجعي أو وثيقة امتثال المنتج
- سجل التعديلات - رقم الرسم، مستوى التعديل، التاريخ، المُعتمد
سيناريو التطبيق
يشترط المقاول تقديم الرسومات التنفيذية واعتمادها كجزء من نطاق عقد المقاولة الفرعية لمشروع سكني متوسط الارتفاع على الساحل. يقوم مورد نوافذ الألمنيوم بإعداد الرسومات التنفيذية بناءً على الرسومات المعمارية وجدول النوافذ، ويقدمها إلى مهندس المشروع للمراجعة قبل بدء الإنتاج. تُعدّ هذه الخطوة ضرورية للتحقق من أن تفاصيل التركيب تفي بمتطلبات الأداء المحددة.
توصية
تأكد من مسؤولية إعداد الرسومات التنفيذية قبل توقيع عقد التوريد. تتطلب بعض المشاريع رسومات تنفيذية من المورد، بينما تتطلب مشاريع أخرى من المُركِّب إعدادها. قد يؤدي عدم وضوح هذه النقطة إلى تأخير بدء الإنتاج وتأخير جدول التسليم. إذا كانت الرسومات التنفيذية تتطلب تقارير اختبار أو شهادات اعتماد للمنتج، فتأكد من الوثائق المتاحة لدى المورد قبل الموافقة على هذا الشرط.
متطلبات الأداء في مواجهة آثار الأعاصير: ما يجب التأكد منه

ما هو
ملاحظات متطلبات الأداء هي سجلات خاصة بالمشروع لما يجب أن يحققه نظام النوافذ المصنوعة من الألومنيوم - وعادة ما يتم التعبير عنها بمقاومة أحمال الرياح، وتصنيف مقاومة الصدمات، ومقاومة تسرب المياه، وحدود تسرب الهواء، وأحيانًا أهداف الأداء الصوتي أو الحراري.
وظيفة
تُحدد متطلبات الأداء الحد الأدنى من المعايير الفنية التي يجب أن يستوفيها النظام. وعادةً ما تُستمد هذه المتطلبات من قوانين البناء المحلية، أو مواصفات المهندس المسؤول، أو حسابات أحمال الرياح. وبالنسبة لنوافذ الألمنيوم المقاومة لتأثير الأعاصير، تُعد متطلبات الأداء بالغة الأهمية، لأن المعايير وبروتوكولات الاختبار المطبقة تختلف باختلاف الولاية والمنطقة ونوع المشروع.
المعلومات الأساسية المطلوبة
| معيار الأداء | ملاحظات هامة |
|---|---|
| ضغط الرياح التصميمي | الضغط الإيجابي والسلبي بوحدة psf أو Pa |
| تصنيف التأثير | صاروخ كبير أو صاروخ صغير؛ معيار مرجعي |
| حد اختراق الماء | الضغط الذي لا يحدث عنده أي تسريب، وفقًا للبروتوكول المرجعي |
| حد تسرب الهواء | CFM/ft² أو ما يعادلها، وفقًا للبروتوكول المرجعي |
| الأداء الحراري | قيمة U أو قيمة SHGC المستهدفة إذا تم تحديدها |
| المعيار المرجعي | على سبيل المثال،, ASTM, ، AAMA، قانون البناء في فلوريدا، متطلبات السلطة المحلية المختصة |
| متطلبات تقرير الاختبار | ما إذا كان المشتري يطلب تقارير اختبار حديثة من المورد |
تنبيه بشأن الامتثال: تختلف متطلبات الأداء لنوافذ الألمنيوم المقاومة للأعاصير باختلاف الولاية والمنطقة ونوع المشروع. لذا، يجب التأكد من هذه المتطلبات دائمًا مع مهندس المشروع المسؤول، والجهة المختصة باللوائح المحلية، ومواصفات المشروع قبل اختيار أي نظام أو قبول ادعاءات الموردين بالامتثال. كما يجب على المشترين طلب أرقام تقارير الاختبار، وتواريخ إصدارها، ونطاق المنتج، وتفاصيل المختبر المُصدر لها قبل قبول أي بيان امتثال.
سيناريو التطبيق
يتلقى مقاول يعمل على مشروع سكني متعدد الوحدات في منطقة معرضة للأعاصير عالية السرعة حسابات أحمال الرياح من مهندس الإنشاءات. تحدد هذه الحسابات ضغوط التصميم الموجبة والسالبة لكل ارتفاع. يرفق المقاول قيم الضغط هذه والمعيار المرجعي في استفساره من المورد. وبذلك، يستطيع المورد التأكد مما إذا كان النظام المقترح حاصلاً على وثائق اعتماد المنتج التي تغطي المتطلبات المذكورة.
توصية
أدرج ملاحظات متطلبات الأداء كمستند منفصل أو قسم مُعلّق بوضوح في حزمة عرض الأسعار. لا تعتمد على التأكيد الشفهي للامتثال. اطلب من الموردين تحديد اعتماد المنتج أو تقرير الاختبار الذي يغطي المتطلبات المذكورة، وتزويدهم برقم المستند، واسم المختبر المُختبِر، وتاريخ الإصدار، ونطاق التغطية.
قائمة التشطيبات والأجهزة والملحقات

ما هو
تسجل قائمة التشطيبات والأجهزة المعالجة السطحية المحددة واللون والعلامة التجارية والطراز للأجهزة ومتطلبات الملحقات لكل وحدة نافذة وباب في نطاق المشروع.
وظيفة
تؤثر قرارات التشطيبات والمكونات على جداول الشراء والتكلفة والتناسق البصري وتغطية الضمان. يؤدي عدم تطابق التشطيبات على واجهة المبنى إلى تباين واضح. كما أن استبدال المكونات دون موافقة مسبقة قد يؤثر على الوظيفة أو نطاق الاعتماد أو قبول الاستشاري.
المعلومات الأساسية المطلوبة
| غرض | ما الذي يجب تحديده |
|---|---|
| نوع التشطيب | الطلاء بالمسحوق، أو الأنودة، أو غيرها |
| اللون / الرمز | رمز RAL، رمز Dulux، فئة الأنودة، أو عينة معتمدة |
| الموافقة على العينة | هل يلزم وجود عينة نهائية قبل الإنتاج؟ |
| علامة تجارية للأجهزة | العلامة التجارية المحددة أو ما يعادلها المعتمد |
| طراز الأجهزة | مرجع نموذج المقبض، القفل، المفصلة، جهاز الإغلاق، دعامة الاحتكاك |
| الملحقات | شبكات حماية من الحشرات، وستائر بين الزجاج، ومحددات فتح النوافذ، وفتحات تهوية صغيرة |
| التسامح واتساق الدفعات | هل يلزم مطابقة الألوان بين دفعات الإنتاج؟ |
سيناريو التطبيق
تقوم شركة متخصصة في صناعة النوافذ، والتي تستورد كمية كبيرة من النوافذ المفصلية لمبنى سكني ساحلي، بإعداد جدول تفصيلي للتشطيبات والملحقات، يحدد لون الطلاء المسحوقي برمز RAL، ونوعية مقابض القفل وأجزاء التثبيت، وما إذا كانت الملحقات مثل محددات الفتح وشبكات الحماية من الحشرات مشمولة في نطاق العمل. يتيح هذا للمورد تأكيد مواعيد التسليم، والحد الأدنى لكميات الطلب للون المحدد، وما إذا كانت بدائل الملحقات تتطلب موافقة مسبقة قبل إتمام عرض السعر.
توصية
تأكد من مواعيد التسليم النهائية مبكرًا. قد تتطلب ألوان الطلاء المسحوقي المخصصة وتشطيبات الأنودة تحضيرات إنتاجية إضافية أو حدًا أدنى لكميات الإنتاج. تأكد قبل طلب عرض السعر ما إذا كان اللون المحدد من ضمن المجموعة القياسية أم أنه يتطلب تحضيرًا خاصًا. بالنسبة للمشاريع التي تتطلب موافقة على العينة، أدرج هذه الخطوة في الجدول الزمني للمشتريات.
قائمة التعبئة وجدول التسليم

ما هو
تحدد قائمة التعبئة وجدول التسليم كيفية تغليف الوحدات، وكيفية شحنها، وموعد ومكان تسليمها. بالنسبة للتوريد الدولي لنوافذ الألمنيوم المقاومة للأعاصير، تغطي هذه المجموعة من الوثائق أيضًا تعبئة التصدير، وتكوين الحاويات، وميناء الدخول، وافتراضات التفريغ.
وظيفة
يقلل تنسيق التعبئة والتسليم من مخاطر التلف أثناء النقل، ويضمن توافق التسليم مع تسلسل تركيب الموقع، ويتجنب تكاليف التأخير أو التخزين الناتجة عن تأخر وصول الشحنات. ويُعدّ ربط جدول التسليم بتسلسل التركيب أمراً بالغ الأهمية في المشاريع ذات المراحل الإنشائية.
المعلومات الأساسية المطلوبة
| منتج التوصيل | ما الذي يجب تأكيده |
|---|---|
| عنوان التوصيل | عنوان الموقع، إمكانية الوصول إلى الطابق، توفر الرافعة أو الونش |
| توقيت التسليم | التاريخ المطلوب للتواجد في الموقع، وتسلسل تركيب المشروع |
| طريقة التعبئة | وحدة فردية، مكدسة على إطارات على شكل حرف A، معبأة في صناديق، موضوعة على منصات نقالة |
| تغليف التصدير | شهادة تبخير، وتعبئة في صناديق تصدير بحرية إذا لزم الأمر |
| نوع الحاوية | 20 قدمًا، 40 قدمًا، مكعب بارتفاع 40 قدمًا، شحنة جزئية مقابل شحنة كاملة |
| منفذ الدخول | تصنيف رسوم الاستيراد، والوثائق الجمركية |
| تسلسل التثبيت | تقسيم التسليم بين المرحلتين الأولى والثانية إن وجد |
| متطلبات التفريغ | إمكانية الوصول بواسطة الرافعة الشوكية، قيود الموقع، نافذة التسليم |
سيناريو التطبيق
يقوم المقاول العام المسؤول عن تنسيق تركيب نوافذ ألمنيوم مقاومة للأعاصير خلال ثلاث مراحل بناء بإرسال جدول زمني للتسليم إلى المورد، يحدد فيه مواعيد التواجد في الموقع لكل مرحلة، وشروط الوصول إلى الطوابق، ومتطلبات التغليف لحماية الزوايا. ويمكن للمورد إعداد خطة تغليف للتصدير وجدول زمني للشحن يتوافق مع برنامج التركيب الخاص بالمقاول.
توصية
لا تتعامل مع افتراضات التسليم كمعلومات ثانوية. يُعدّ تلف الشحنة، أو تأخر وصولها، أو عدم تطابق تسلسل التركيب، من الأسباب الشائعة للخلافات المالية بين المقاولين والموردين. تأكد من طريقة التعبئة، وتوقيت التسليم، وظروف الوصول إلى الموقع قبل بدء الإنتاج، وليس بعد حجز الشحنة.
قائمة التحقق من عروض الأسعار وتقييم نوافذ الألمنيوم المقاومة للأعاصير

ما هو
قائمة التحقق من طلب عرض الأسعار هي حزمة من المستندات والمعلومات التي يقدمها المشتري إلى مورد واحد أو أكثر لبدء عملية عرض أسعار رسمية. وهي بمثابة قائمة تحقق من الطلبات المقدمة للمشتري، ومرجع لتأكيد نطاق العمل للمورد.
وظيفة
يُسهم طلب عرض الأسعار المُعدّ جيدًا في تقليل دورات الاستفسارات المتكررة، والحصول على ردود أكثر قابلية للمقارنة من موردين متعددين، والحد من مخاطر طلبات تغيير نطاق المشروع بعد تقديم العرض. كما أنه يُشير إلى الموردين بأن المشتري جاد في تنفيذ المشروع ولديه نطاق محدد، وليس مجرد استفسار استكشافي.
المعلومات الأساسية المطلوبة
استخدم قائمة التحقق هذه قبل تقديم طلب عرض أسعار لنوافذ الألمنيوم المقاومة لتأثير الأعاصير:
معلومات المشروع
- اسم المشروع وموقعه (الولاية / المدينة / نوع المبنى)
- نوع المشروع (سكني، تجاري، ضيافة، مؤسسي)
- الجدول الزمني التقريبي للمشروع وتاريخ التسليم المطلوب
الوثائق الفنية
- الرسومات المعمارية (الواجهات، المقاطع، تفاصيل الفتحات)
- جدول النوافذ والأبواب (حدد الأرقام والأحجام والكميات والأنواع)
- مواصفات الزجاج (التركيب، السماكة، الطلاء، أهداف الأداء)
- ملاحظات حول متطلبات الأداء (حمل الرياح، تصنيف الصدمات، المعيار المرجعي)
- متطلبات الرسم التنفيذي (مقدم من المشتري أو مُعدّ من قبل المورد)
معلومات المنتج
- مواصفات التشطيب (رمز الطلاء المسحوق، فئة الأنودة، متطلبات العينة)
- مواصفات الأجهزة (العلامة التجارية، الطراز، أو ما يعادلها المعتمد)
- متطلبات الملحقات (الشاشات، والمحددات، والستائر، وفتحات التهوية)
الامتثال والتوثيق
- قائمة بتقارير الاختبار المطلوبة، أو الموافقات على المنتج، أو الشهادات
- أي معيار مرجعي أو متطلبات السلطة المختصة المحلية
- تسلسل وجدول زمني للموافقة على الرسومات التنفيذية
التوصيل والخدمات اللوجستية
- عنوان التسليم وشروط الوصول إلى الموقع
- متطلبات التعبئة (التعبئة للتصدير، التعبئة في صناديق، إطارات على شكل حرف A)
- توقيت التسليم أو جدول التسليم المرحلي
- متطلبات مستندات الاستيراد، إن وجدت.
توصية
أرسل نفس حزمة المعلومات إلى جميع الموردين في جولة التقييم. لا يمكن مقارنة عروض الأسعار المبنية على افتراضات مختلفة. إذا كان أي مستند لا يزال قيد الإعداد، فدوّن ذلك بوضوح وحدد تاريخًا مستهدفًا. يُظهر المورد الذي يطرح أسئلة تفصيلية حول حزمة مشروعك قبل تقديم عرض السعر اهتمامًا بنطاق العمل، وهو أمرٌ أهم من مجرد أقل سعر في العرض.
استخدام هذه الوثائق لتقييم موردي نوافذ الألمنيوم المقاومة لتأثير الأعاصير

بمجرد أن تصبح حزمة المستندات الخاصة بك جاهزة، استخدمها لتقييم الموردين - ليس فقط من حيث السعر، ولكن أيضًا من حيث جاهزية المشروع.
الخطوة 1: تجهيز العبوة
قم بتجميع جميع المستندات المطلوبة قبل إرسالها إلى أي مورد. فالمستندات غير المكتملة تؤدي إلى عروض أسعار غير قابلة للمقارنة. إذا كانت المستندات قيد الإعداد، فدوّن حالتها وتاريخ إنجازها المتوقع.
أرسل نفس الملف إلى كل مورد تقوم بتقييمه. هذه هي الطريقة الوحيدة لضمان أن تستند عروض الأسعار إلى نفس النطاق.
الخطوة الثانية: طرح أسئلة خاصة بالمورد
بعد إرسال الطرد، اطرح على كل مورد مجموعة موحدة من الأسئلة:
- هل يمكنك تأكيد أن النظام المقترح يغطي تصنيف أحمال الرياح والصدمات المحدد؟ يرجى تقديم مرجع اعتماد المنتج، ورقم تقرير الاختبار، واسم المختبر المُصدر، والتاريخ.
- هل يشمل عرض الأسعار الخاص بكم إعداد الرسومات التنفيذية، أم أن ذلك مستبعد من نطاق العمل؟
- ما هو تصميم الزجاج المقترح، وهل تأكدتم من توافقه مع إطار الألومنيوم؟
- ما هي المدة الزمنية من طلب الشراء إلى التسليم، وما هي الافتراضات التي يقوم عليها هذا الجدول الزمني؟
- ما هي طريقة التعبئة والتغليف التي تستخدمونها للتصدير، وهل تشمل هذه الطريقة التعبئة في صناديق التصدير البحرية إذا لزم الأمر؟
- من المسؤول عن التنسيق في حال ظهور أسئلة حول نطاق العمل أثناء الإنتاج؟
الخطوة 3: مقارنة الإجابات
إن المورد الذي يستجيب لكل وثيقة في حزمتك بإجابات محددة وموثقة يُظهر مستوى مختلفًا من جاهزية المشروع مقارنةً بالمورد الذي يقدم سعر الوحدة دون التطرق إلى نطاق العمل.
| معايير التقييم | ما الذي يجب البحث عنه |
|---|---|
| اكتمال الاقتباس | هل يشمل عرض السعر كل بند في الجدول الزمني؟ |
| توثيق الأداء | هل يمكن للمورد تقديم مراجع محددة لتقارير الاختبار؟ |
| القدرة على رسم المخططات التنفيذية | هل أكد المورد من يقوم بإعداد ومراجعة الرسومات التنفيذية؟ |
| تنسيق الزجاج | هل أكد المورد توافق الزجاج ومصدره؟ |
| تفاصيل التسليم | هل يرتبط جدول التسليم بظروف الموقع والجدول الزمني للمشروع؟ |
| وضوح النطاق | هل يطرح المورد أسئلة توضيحية قبل تقديم عرض الأسعار؟ |
| جودة الاتصال | هل الاستجابات محددة وسريعة، أم عامة وبطيئة؟ |
المورد الذي يهتم بنطاق العمل قبل السعر عادة ما يكون شريك التنفيذ الأكثر موثوقية.
التعليمات

ما الذي يجب على مشتري المشاريع التأكد منه قبل طلب عرض أسعار لنوافذ الألمنيوم المقاومة لتأثير الأعاصير؟
قبل طلب عرض أسعار، تأكد من أن لديك رسومات معمارية، وجدول النوافذ والأبواب، ومواصفات الزجاج، وملاحظات متطلبات الأداء التي تشير إلى المعيار المحلي المعمول به، وتفاصيل التشطيبات والأجهزة.
بدون هذه الوثائق، لا يستطيع الموردون تقديم عرض أسعار كامل أو قابل للمقارنة. تختلف متطلبات الامتثال لمنتجات مقاومة أضرار الأعاصير باختلاف المناطق، ويجب التأكد منها مع مهندس المشروع والسلطة المحلية المختصة.
كيف يمكن للمشترين تقييم الموردين بما يتجاوز سعر الوحدة؟
اطلب من كل مورد الرد على نفس حزمة المستندات وتقديم مراجع لأي وثائق أداء يدعي تقديمها. قيّم مدى استجابتهم لأسئلة نطاق العمل، وقدرتهم على إعداد الرسومات التنفيذية، وعملية تنسيق الزجاج، وتفاصيل التسليم، وما إذا كانوا يطرحون أسئلة توضيحية قبل تقديم عروض الأسعار.
المورد الذي يُظهر وعياً بنطاق العمل قبل تقديم عرض الأسعار عادةً ما يقلل من المفاجآت أثناء الإنتاج والتسليم.
ما هي الرسومات أو الجداول المطلوبة قبل تقديم عرض الأسعار؟
كحد أدنى: واجهات معمارية وتفاصيل مقطعية توضح أبعاد الفتحات والظروف المحيطة بها، وجدول للنوافذ والأبواب يسرد أرقام العلامات والأحجام والكميات وأنواع الفتحات ورموز الزجاج والأجهزة والتشطيبات.
إذا كانت هناك حاجة إلى رسومات تنفيذية، فتأكد من الشخص المسؤول عن إعدادها وتقديمها.
ما هي متطلبات الأداء أو الامتثال التي يجب التحقق منها؟
تختلف متطلبات الأداء لنوافذ الألمنيوم المقاومة لتأثير الأعاصير باختلاف الولاية، والمنطقة القضائية، ونوع المبنى، وفئة التعرض. تأكد من ضغط الرياح التصميمي، وتصنيف التأثير، وحدود تسرب المياه، وحدود تسرب الهواء مع مهندس المشروع المسؤول. السلطة المختصة المحلية.
اطلب من الموردين تقديم مراجع محددة لموافقة المنتج أو تقارير الاختبار - بما في ذلك رقم المستند، والمختبر المُصدر، والتاريخ، ونطاق تغطية المنتج - بدلاً من بيانات الامتثال العامة.
ما هي عوامل التكلفة التي يمكن أن تغير عرض سعر المشروع النهائي؟
تشمل متغيرات التكلفة الرئيسية سمك الزجاج وسماكته الإجمالية، ونوع التشطيب ولونه (قد تُفرض رسوم إضافية على الألوان المخصصة)، وعلامة وموديل الأجهزة، ومتطلبات التعبئة والتغليف للتصدير، وطريقة التسليم وتوقيته، ونطاق الرسومات التنفيذية. عادةً ما تؤدي التغييرات التي تطرأ على أي من هذه المتغيرات بعد إصدار عرض السعر إلى تعديل السعر.
يؤدي تأكيد جميع المواصفات قبل تقديم عرض الأسعار إلى تقليل دورات المراجعة بعد التقديم.
كيف يمكن تقليل مخاطر التسليم أو التركيب؟
تأكد من مواعيد التسليم، وشروط الوصول إلى الموقع، وطريقة التعبئة، وتسلسل التركيب قبل بدء الإنتاج. بالنسبة للمشاريع المرحلية، اتفق على خطة تسليم مرحلية كتابيًا.
بالنسبة للتوريد الدولي، تأكد من تغليف التصدير، ومتطلبات ميناء الدخول، ووثائق الاستيراد قبل أن يضع المورد اللمسات الأخيرة على خطة الشحن. يزداد احتمال تلف الشحنة وعدم تطابق التسلسل عندما تُترك افتراضات الخدمات اللوجستية دون تأكيد حتى الشحن.
متى ينبغي على مشتري المشروع الاتصال بشركة APRO للمراجعة؟
اتصل بشركة APRO عندما تكون لديك رسومات المشروع، وجدول النوافذ والأبواب، ومتطلبات الأداء الأساسية أو متطلبات الزجاج المتاحة - حتى لو كانت تلك المستندات لا تزال في شكل مسودة.
تتيح مراجعة ما قبل تقديم عرض الأسعار في تلك المرحلة لشركة APRO تحديد الثغرات في نطاق العمل، والتأكد من توافق النظام، وإعداد عرض أسعار أكثر دقة. أما الانتظار حتى إصدار جميع المستندات فيؤدي غالبًا إلى تقليص المدة الزمنية المتاحة لتقديم عرض الأسعار ومراجعته.
ما هي المستندات المطلوبة قبل طلب عرض سعر لنوافذ الألمنيوم المقاومة لتأثير الأعاصير؟
تتضمن مجموعة الوثائق الأساسية ما يلي: الرسومات المعمارية (الواجهات والمقاطع)، وجدول النوافذ والأبواب، ومواصفات الزجاج، وملاحظات متطلبات الأداء مع المعايير المرجعية، وجدول التشطيبات والأجهزة، وافتراضات التسليم.
قد تحتاج المشاريع التي تتضمن التزامات امتثال محددة أيضًا إلى تأكيد ما هي وثائق الموافقة على المنتج أو تقرير الاختبار المطلوبة قبل اختيار المورد.
الخاتمة / الخطوات التالية

تبدأ عملية شراء موثوقة لنوافذ الألمنيوم المقاومة للأعاصير بتوفير المستندات الصحيحة، وليس بطلب سعر. قبل التواصل مع أي مورد، جهّز رسوماتك المعمارية، وجدول النوافذ والأبواب، ومواصفات الزجاج، وملاحظات متطلبات الأداء، وقائمة التشطيبات والملحقات، وافتراضات التسليم. ستعكس جودة عروض الأسعار التي تتلقاها جودة المعلومات التي تقدمها.
بمجرد أن تصبح حزمة المستندات الخاصة بك جاهزة:
- قم بتقديم نفس الحزمة لكل مورد تقوم بتقييمه.
- اطلب من كل مورد تأكيد مراجع وثائق الأداء حسب رقم التقرير والمختبر والتاريخ ونطاق المنتج.
- قارن الاستجابات المتعلقة باكتمال النطاق، والوعي الهندسي، وجودة التواصل - وليس فقط سعر الوحدة.
- تأكد من مسؤولية رسم المخططات، وتنسيق الزجاج، ولوجستيات التسليم قبل إصدار أمر الشراء.
إذا كنت في مرحلة ما قبل تقديم عروض الأسعار ومستعدًا لمراجعة نطاق مشروعك، فيمكن لشركة APRO المساعدة في مراجعة المستندات، ومناقشة توافق النظام، وإعداد عروض الأسعار لنطاقات النوافذ والأبواب والجدران الستائرية وواجهات المحلات التجارية المصنوعة من الألومنيوم.
دعوة للعمل
هل أنت مستعد لإعداد حزمة عروض أسعار مشروعك؟
أرسل إلى شركة APRO وثائق مشروعك لمراجعتها قبل تقديم عرض السعر. ولتقديم ملاحظات مفيدة أو إعداد عرض سعر قائم على نطاق العمل، نحتاج عادةً إلى ما يلي:
- الرسومات المعمارية (الواجهات، المقاطع، تفاصيل الفتحات)
- جدول النوافذ والأبواب (حدد الأرقام والأحجام والكميات والأنواع)
- مواصفات الزجاج (التركيب، الطلاء، أهداف الأداء)
- ملاحظات حول متطلبات الأداء (حمل الرياح، تصنيف الصدمات، المعيار المرجعي)
- متطلبات التشطيب والأجهزة (رمز الطلاء المسحوق، ماركة/طراز الأجهزة)
- موقع المشروع (الولاية، المدينة، نوع المبنى، فئة التعرض)
- افتراضات التسليم (عنوان الموقع، تاريخ التواجد المطلوب في الموقع، متطلبات التعبئة والتغليف)
- ملاحظات حول نطاق عرض الأسعار (أي البنود التي تتطلب وثائق موافقة المنتج)
كلما كانت مشاركتك أكثر اكتمالاً، كانت عملية المراجعة أسرع وأكثر فائدة. الرسومات والجداول في شكل مسودة مقبولة - يرجى توضيح حالة المراجعة بوضوح.
